全程导医网 徐州卫生信息:徐州市第一人民医院整体迁建工程在市委、市政府、市重点办、市建设局和铜山区政府的关怀和大力支持下,工程建设目前按计划有序推进。新医院建设工程具体进展情况如下:
一、目前工程进展情况
1.现场部队光缆情况:多次与部队沟通,采用光缆沟和光缆井保护施工。
2.新院工地围墙施工基本全部完成。
3.近期签订合同有:基坑监测合同、地基沉降观测合同、徐州市建设工程检测合同、铜山区建设工程检测合同。
4.工地现场南侧临时道路施工事宜,市代建中心正协调解决。
5.工地场区内电信光缆障碍物经协调拆除完成。
6.基坑支护工程全部施工完成。

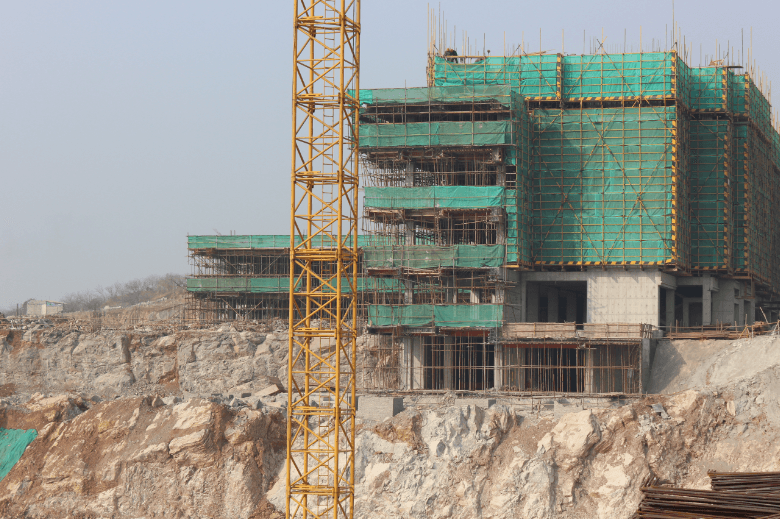

7.第一、二标段基坑底清理完成,基础底板垫层、地下室防水工程正在施工;第三标段手术楼土建工程施工到地上五层,群楼地上二层。感染管理楼正进行一楼柱钢筋绑扎施工,春节前主体工程全部完成。
二、领导视察、工作会议
(一)市建设局局长张军来市一院考察新院建设情况
2016年1月4日下午,市建设局局长张军,市代建中心主任田立柱和市一院院长杜钟祥、分管院领导马乃营书记及基建处领导召开了新院建设工程工作会议。主要内容:
1. 会上宣布了市一院调整后领导小组的组织机构和成员。
2. 新医院建设三个标段施工进度提出明确要求。
3. 现场变更签证手续流程和制度完善。
4. 对工作分工、工程例会制度、工程月报作出近一步要求,并部署了下一阶段工作。
5. 对相关专业深化设计,招投标工作完成的时间节点作出部署。
(二)因人员变动,对医院迁建工程领导小组成员进行了调整。
(三)市一院召开2016年新院建设工程第一次领导小组会议
1月11日上午,杜院长主持召开2016年医院迁建工程领导小组第一次会议,主要内容如下:
1、宣布岗位调整后市一院整体迁建工程领导小组成员。
2、要求医院基建处人员在工地现场工作,履行职责、尽心尽职,督促、检查、考核现场各项工作。
3、继续做好下一步各项协调工作。
4、完善工地现场相关管理制度和工作表格。市代建办制定的项目管理手册近期定稿完成。
5、近期招标相关事宜:地下室人防门安装工程,1月12日开始报名,1月底开标完成。电梯安装工程,春节前完成招标资格预审工作,春节后开标。消防、暖通专业,春节前完成标底编制工作,节后组织招投标工作。
6、深化设计工作:门诊楼雨篷钢结构设计,最终方案近期完成。地下室食堂深化设计工作,初步方案已经完成,最终施工图近期完成。
会议上近一步强调,工作中敢于担当、积极主动、制度上墙,依法依规办事,工程施工保质量、保安全、保工期、控成本。时刻把握工程进展情况,“压茬”推进。春节前还需继续抢进度,节后调整工程进度计划,争取9月份主体全部完成,2017年底新医院全面建成竣工。
三、近期工作计划
1、第一标段春节前基础垫层防水保护层施工基本完成,按照施工单位划分的1-6区负二层筏板钢筋制作安装及混凝土浇筑施工。3月底完成地下负二层1-11区顶板混凝土浇筑施工。
2、第二标段春节前基础垫层防水保护层基本完成,1#楼8区底板钢筋制作安装,2#楼6区底板钢筋制作安装,4#楼1区底板钢筋制作安装。3月底完成地下负一层施工70%。
3、第三标段春节前手术楼完成地上6层,群楼完成地上二层。感染管理楼主体全部完成。3月底手术楼完成地上11层,5月底主体全部完成,感染管理楼开始内部装修。
